Percentual Previsto no Project 2010 - Parte 2

Como visto, na parte Percentual Previsto no Project 2010 - Parte 1. O percentual previsto é um valor de conclusão esperado até determinada período. E possível sim, realizar esse cálculo do percentual de execução utilizando os recursos do Project 2010. Nesta etapa, finalizaremos o tutorial sobre o percentual previsto apresentando como criar o botão e barra onde ficará armazenado a funcionalidade do botão previsto.

Vamos ao procedimento final para concluir essa operação.

1) Acesse o Project Professional 2010 e com ele aberto clique na aba Exibição – “View” – opção: Macros – “Macros” – item: Segurança de Macro – “Macro Security”.

2) Deixar marcada a opção: Habilitar todos os macros – “Enable All Macros” e na seqüência clique no botão OK.

3) Após clicar em OK é necessário reiniciar o Project Professional 2010 para que a alteração seja aplicada em definitivo, para isso clique no botão Fechar e abra o programa novamente com a lista de tarefas do projeto.

4) Após reiniciar o Project Professional 2010 será exibida uma tela solicitando a autorização para utilizar macros, clique em: Habilitar Macros – “Enable All Macros”.

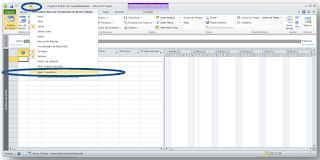

5) Após abrir o software novamente e habilitar o uso de macros será necessário criar uma nova guia para armazenar a macro Previsto para isso clique na opção: Mais Comandos – “More Commands”.

6) Na tela inicial de mais comandos alterne para a opção: Personalizar Faixa de Opções – “Customize Ribbon” – clique em: Nova Guia – “New Tab”.

7) Clique em Nova Guia(Personalizado) e na seqüência clique no botão Renomear e altere o nome para exibição da nova Guia para Previsto dentro da caixa e ao término clique no botão OK.

Exemplo após a modificação do nome da guia para Previsto.

8) Clique na opção Novo Grupo(Personalizado) e na seqüência clique no botão Renomear. Modifique o Nome para Exibição para Previsto e clique em OK.

Exemplo após a modificação do nome do grupo para Previsto.

9) Selecione o grupo Previsto que foi renomeado e na opção Escolher comandos em escolha a opção Macros. Será exibido à macro Previsto clique sobre ela e clique no botão Adicionar.

Exemplo da tela após a inserção do macro Previsto no grupo Previsto. Ao término clique no botão OK.

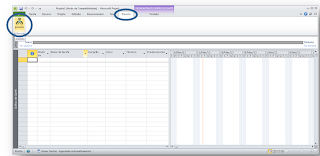

Será exibida uma nova guia dentro do Project Professional 2010 chamada de Previsto.

10) Informações básicas para a utilização correta do percentual previsto:

Informe ao Project Professional 2010 até que data ele irá calcular automaticamente o percentual previsto. Esta informação é inserida na aba Projeto – “Project” – Atualizar Projeto – “Update Project”.

Após o informe da data na opção Atualizar trabalho como concluído até, marque a opção projeto inteiro ele irá calcular automaticamente o percentual previsto basta clicar no botão OK. A coluna % Concluído terá seus valores modificados para uma nova porcentagem.

Na seqüência clique no botão “% Previsto” para calcular o percentual de andamento das atividades até a data informada anteriormente e voltar com os dados contidos anteriormente na coluna % Concluído.

INÍCIO: Percentual Previsto no Project 2010 - Parte 1

Espero que tenham gostado do tutorial.

Reference: Percentage provided for in Project 2010 - Part 2
